Verandering op de werkvloer lukt zelden op wilskracht alleen. Een goed verandermanagement stappenplan voorkomt dat je te vroeg naar oplossingen springt en helpt je eerst de juiste volgorde te kiezen: diagnose, draagvlak, uitvoering en borging. In dit artikel laat ik zien hoe je een verandertraject praktisch opbouwt, welke fouten ik het vaakst zie en hoe je het plan laat landen bij de mensen die er dagelijks mee moeten werken.
De kern in het kort
- Begin met een scherpe analyse van wat er echt verandert en voor wie.
- Maak urgentie concreet, maar vermijd paniek of vaag managementtaal.
- Vertaal de verandering naar eigenaarschap, mijlpalen en meetbare resultaten.
- Communiceer via meerdere kanalen en laat leidinggevenden het verhaal dragen.
- Zie weerstand als informatie: vaak zit daar een ontbrekende uitleg of een praktisch obstakel achter.
- Borg nieuw gedrag in processen, onboarding en sturing, anders valt het snel terug.
Wat een goed veranderplan echt moet oplossen
Ik kijk bij verandering altijd naar drie vragen: wat moet anders, wie moet er anders gaan handelen en hoe zorgen we dat het nieuwe gedrag blijft bestaan. Dat klinkt simpel, maar precies daar loopt het vaak vast. Veel organisaties maken een projectplanning zonder serieus na te denken over de menselijke kant.
Een bruikbaar plan doet dus meer dan taken afvinken. Het geeft richting, maakt keuzes expliciet en voorkomt dat iedereen een eigen versie van de verandering gaat uitvoeren. In de praktijk zie ik dat vooral drie uitkomsten verschil maken:
- Duidelijkheid over het probleem dat je oplost en het resultaat dat je wilt bereiken.
- Rollen zodat medewerkers weten wie beslist, wie meedenkt en wie uitvoert.
- Borging zodat de nieuwe werkwijze niet na drie maanden weer verdwijnt.
De logica hiervan sluit aan op bekende verandermodellen, maar ik maak het bewust praktischer: minder theorie, meer volgorde. Als je die basis goed neerzet, wordt de rest van het traject een stuk beter stuurbaar. Daarom begin ik altijd bij de feitelijke situatie.
Begin met een scherpe diagnose van de huidige situatie
Voor je iets gaat communiceren of inrichten, wil je weten wat er precies verandert. Is het een nieuw systeem, een andere structuur, een proceswijziging, of gaat het juist om gedrag en samenwerking? Die vraag lijkt basaal, maar in verandertrajecten blijkt hij vaak te vaag beantwoord.
Ik pak de diagnose meestal langs vijf lijnen aan:
- Wat is het probleem in de huidige situatie, in cijfers én in gedrag?
- Wie merkt het effect direct, en wie indirect?
- Welke taken, routines of bevoegdheden verschuiven er?
- Welke aannames leeft het management misschien te makkelijk over?
- Welke risico's ontstaan als je niets doet?
Voor kleinere teams zijn 5 tot 10 gesprekken vaak genoeg om de contouren scherp te krijgen. Bij een organisatiebreed traject wil ik eerder 15 tot 20 gesprekken of korte interviews per relevante groep meenemen, plus een eenvoudige nulmeting. Denk aan doorlooptijd, foutpercentages, medewerkerstevredenheid of aantal escalaties, afhankelijk van wat de verandering raakt.
Als de diagnose scherp is, kun je ook beter uitleggen waarom de verandering nodig is. En precies daar begint de volgende stap: urgentie bouwen zonder dat je mensen onnodig onrustig maakt.
Maak urgentie zonder paniek
Verandering krijgt pas echt beweging als mensen begrijpen waarom het nu moet gebeuren. Niet omdat een directie dat zegt, maar omdat de huidige situatie zichtbaar onhoudbaar, inefficiënt of gewoon te duur is. Urgentie is iets anders dan paniek: je wilt energie en focus, geen geruchten of verdedigingsgedrag.
Ik zie dat de sterkste urgentie meestal uit drie soorten bewijs bestaat:
- Operationeel: werk kost te veel tijd, levert fouten op of veroorzaakt wachtrijen.
- Strategisch: de markt, klantverwachting of interne structuur vraagt om een andere aanpak.
- Menselijk: medewerkers lopen vast, raken gefrustreerd of kunnen hun werk niet goed doen.

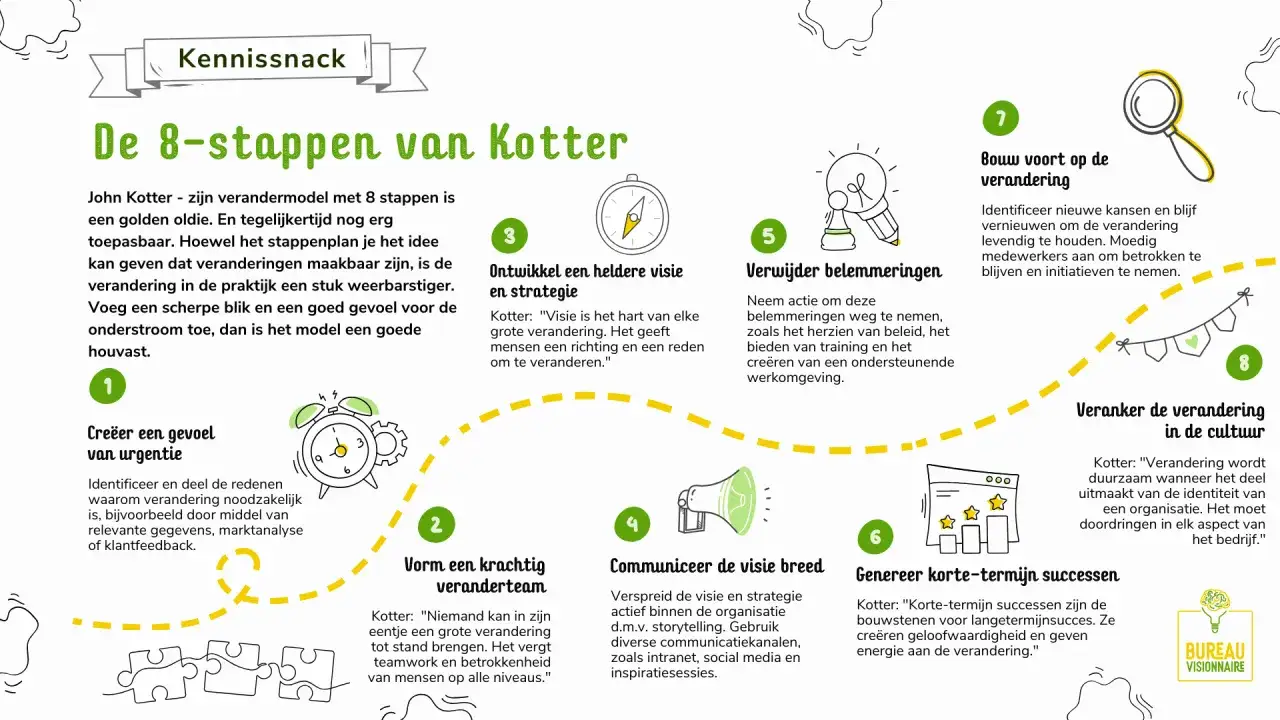

Een boodschap als "we moeten efficiënter worden" is te vaag. Veel sterker is: "We verliezen nu elke week twee dagen aan herstelwerk, en dat raakt zowel klanten als het team." Dat soort formuleringen maakt het probleem concreet zonder te dramatiseren. Dat is ook de reden dat in modellen als Kotter de eerste stap draait om urgentiebesef: zonder gedeelde noodzaak blijft het plan hangen in goed bedoelde intenties.
Als urgentie helder is, kun je de verandering vertalen naar een werkbare route met eigenaarschap en mijlpalen.

Vertaal de verandering naar rollen, planning en mijlpalen
Een verandertraject faalt vaak niet op het idee, maar op de uitvoering. Daarom maak ik altijd vroeg zichtbaar wie wat doet, wanneer er beslist wordt en wat een realistische volgorde is. Dat hoeft niet zwaar te zijn, maar wel expliciet.
| Stap | Wat je vastlegt | Waarom dit telt | Praktische tip |
|---|---|---|---|
| Diagnose | Huidige situatie, impact en risico's | Je voorkomt dat je het verkeerde probleem oplost | Werk met korte interviews en een nulmeting |
| Visie | Wat verandert er wel en niet | Medewerkers hebben houvast nodig | Formuleer het in 1 alinea en toets het bij leidinggevenden |
| Coalitie | Sponsor, projectleider en sleutelpersonen | Verandering landt zelden vanzelf | Betrek informele leiders vroeg, niet pas bij de uitrol |
| Planning | Pilot, training, communicatie en beslismomenten | Te veel tegelijk maakt het onuitvoerbaar | Werk met golven van 2 tot 6 weken per onderdeel |
| Meting | Adoptie, fouten, snelheid en feedback | Je moet zien of het echt werkt | Kies 3 tot 5 kernindicatoren, niet 20 |
| Borging | Processen, onboarding, KPI's en eigenaarschap | Anders valt het oude patroon terug | Leg na de go-live meteen vast wie het onderhoud doet |
Bij een klein team kan zo'n cyclus in 4 tot 8 weken een eerste stabiele versie opleveren. Voor grotere trajecten is 3 tot 6 maanden realistischer, zeker als er meerdere afdelingen of een nieuw systeem bij komen kijken. Ik zou het dus niet zwaarder maken dan nodig, maar ook niet doen alsof een grote organisatieverandering in twee vergaderingen geregeld is.
Met een duidelijke routekaart voorkom je misverstanden. Daarna wordt communicatie veel gerichter en kun je mensen echt meenemen in plaats van alleen informeren.
Communiceer op meerdere lagen, niet alleen via een memo
Een mail kan handig zijn om iets uit te leggen, maar zelden om draagvlak te bouwen. Medewerkers willen niet alleen horen wat er verandert; ze willen weten wat dat voor hun werk betekent, wanneer ze iets merken en waar ze terechtkunnen als het schuurt. Ik zie vaak dat verandertrajecten vertragen omdat communicatie als een losse taak wordt behandeld, terwijl het eigenlijk een doorlopende discipline is.
Wat mensen minstens moeten weten
- Waarom deze verandering nu nodig is.
- Wat er concreet anders gaat werken.
- Wat er hetzelfde blijft.
- Wat dit betekent voor hun dagelijkse taken.
- Wanneer de verandering ingaat en welke tussenstappen er zijn.
- Wie vragen beantwoordt of beslissingen neemt.
Welke kanalen het best werken
- Het teamoverleg voor directe duiding door de leidinggevende.
- Een korte plenaire sessie of webinar voor de grote lijn.
- Een compacte FAQ of one-pager voor herhaling en controle.
- Inloopmomenten of spreekuren voor vragen die niet in een presentatie passen.
Mijn vuistregel is simpel: liever drie korte contactmomenten in twee weken dan één lange presentatie waarvan de helft niet blijft hangen. Als leidinggevenden het verhaal niet kunnen navertellen in hun eigen woorden, is de boodschap nog niet scherp genoeg. Daarmee kom je vanzelf uit bij de volgende vraag: hoe ga je om met mensen die niet meteen mee willen?
Pak weerstand als signaal, niet als sabotage
Weerstand is meestal geen slecht karakter of onwil. Vaak wijst het op iets dat nog niet klopt: onduidelijke gevolgen, een verlies aan autonomie, extra werkdruk of een gebrek aan vertrouwen. Als je weerstand alleen wegzet als "negativiteit", mis je precies de informatie die je nodig hebt om het plan beter te maken.
Inhoudelijke weerstand
Dit is de variant waarbij mensen zeggen: "Deze oplossing werkt niet voor ons." Dat is nuttig, mits je doorvraagt. Welke situatie bedoelen ze? Welke uitzondering zie jij nog niet? Ik gebruik dit type feedback om aannames te testen, niet om discussies eindeloos te laten lopen.
Emotionele weerstand
Hier zit vaak angst achter: minder controle, minder status, minder zekerheid of simpelweg de gedachte dat men het nieuwe werk niet goed kan. Deze weerstand vraagt om erkenning, niet om extra druk. Een manager die alleen harder duwt, maakt de boel meestal stroever.
Lees ook: Strategisch Leiderschap - Van visie naar resultaat op de werkvloer
Praktische weerstand
Dit is de meest onderschatte vorm. Er is te weinig tijd, training, tooling of ondersteuning. Dan kun je nog zo'n goede visie hebben, maar loopt het team vast op de uitvoering. Haal daarom frictie weg: reserveer tijd, organiseer oefenmomenten en zorg dat eerste-lijns leidinggevenden zichtbaar beschikbaar zijn.
Als de ondernemingsraad, HR of een andere medezeggenschapslaag betrokken moet worden, haal die dan vroeg in het proces erbij. Niet omdat het formeel moet "voor de vorm", maar omdat je anders later keuzes opnieuw moet maken. En juist daar verlies je tempo.
Als weerstand serieus wordt genomen, wordt het traject niet zachter maar slimmer. Daarna draait het nog maar om één ding: het nieuwe gedrag verankeren zodat het niet terugveert naar oude routines.
Zorg dat het nieuwe gedrag blijft zitten
De meeste verandertrajecten mislukken niet op de startdatum, maar in de weken erna. De nieuwe werkwijze komt dan wel live, maar oude gewoontes blijven doorleven in overlegstructuren, beoordelingsgesprekken, systemen en informele routines. Als je dat niet aanpakt, glijdt alles langzaam terug.
Ik veranker verandering daarom op vijf plekken:
- Processen: maak de nieuwe werkwijze onderdeel van standaard procedures en checklists.
- Onboarding: laat nieuwe collega's meteen het nieuwe gedrag leren.
- Sturing: koppel het aan KPI's of vaste stuurinformatie, maar alleen aan de metrics die echt iets zeggen.
- Ritme: bespreek de voortgang in vaste overleggen, niet incidenteel.
- Eigenaarschap: leg na het project vast wie de werkwijze onderhoudt en bijstuurt.
Korte termijn successen helpen hier enorm. Denk aan een pilot die 10 tot 15 procent minder herstelwerk oplevert, of een team dat binnen één maand merkbaar sneller reageert op klantvragen. Zulke successen zijn niet alleen motiverend; ze maken de verandering geloofwaardig. Zonder zichtbaar resultaat voelt elke vervolgstap als een extra belasting.
Wie dit goed doet, heeft aan het einde van het traject niet alleen een nieuwe aanpak, maar ook een organisatie die beter weet hoe verandering landt. En dat maakt het verschil tussen een project en een duurzame werkverandering.
Wat een werkbaar verandertraject van een papieren plan onderscheidt
Als ik één patroon steeds opnieuw zie, dan is het dit: succesvolle verandering is zelden spectaculair, maar wel consequent. Er is een duidelijke aanleiding, een klein maar sterk team dat het trekt, een ritme van communicatie en een nuchtere manier van meten. Dat lijkt misschien minder spannend dan een groot veranderverhaal, maar het werkt wel.
- Houd de scope scherp. Verander niet meer dan je echt kunt dragen.
- Laat directe leidinggevenden het verschil maken op de werkvloer.
- Meet niet alleen activiteit, maar vooral adoptie en gedrag.
- Maak snel zichtbaar wat wel werkt, zodat het team niet in onzekerheid blijft hangen.
- Blijf na de uitrol nog even nabij genoeg om bij te sturen.
Een goed verandertraject hoeft niet perfect te zijn, wel eerlijk, concreet en herhaalbaar. Als je die lijn vasthoudt, wordt verandering minder een eenmalig project en meer een vaardigheid van de organisatie zelf.
